【BEST CC项目】2026年3月工作动态
作者:聂毅文  日期:2026-03-23
  1. CC_5磁体线圈及CC_6磁体线圈绕制完成,CC_7磁体线圈绕制完成11%,过程检验合格。
  2. CC_5磁体线圈接头制作完成,检测合格;CC_6磁体线圈接头制作完成29%。
  3. CC_5磁体线圈对地绝缘包绕完成;
  4. CC_3磁体线圈及CC_4磁体线圈VPI制造完成,CC5线圈VPI制造完成进度65%,过程检测合格。
  5. CC_2磁体线圈及CC_3磁体线圈终端箱制造完成,CC_4磁体线圈终端箱制造完成进度18%。

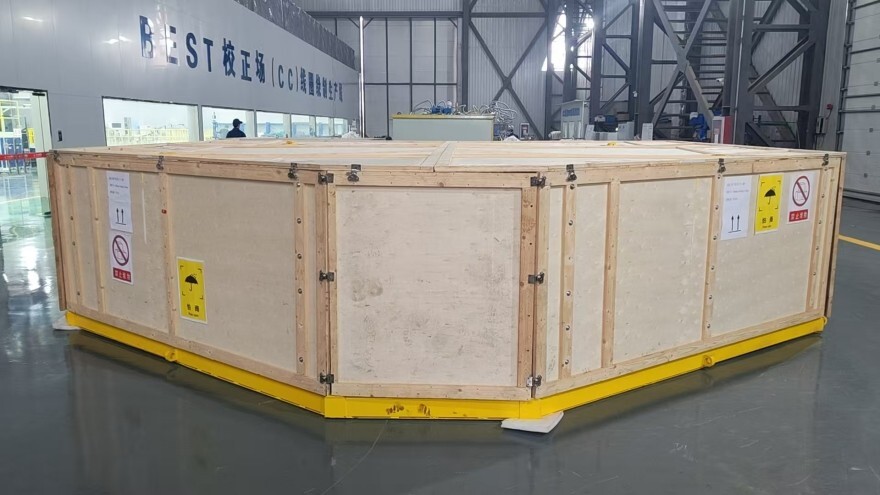

  6. CC_2磁体线圈运输至CRAFT园区,CC_3磁体线圈运输准备工作完成,待运输。
