1、本月进展
(1)BEST产线建设:
① 完成无损检测室水路改造。
② 完成偏滤器生产线验收报告修订及签审。
(2)EAST上偏滤器改造:

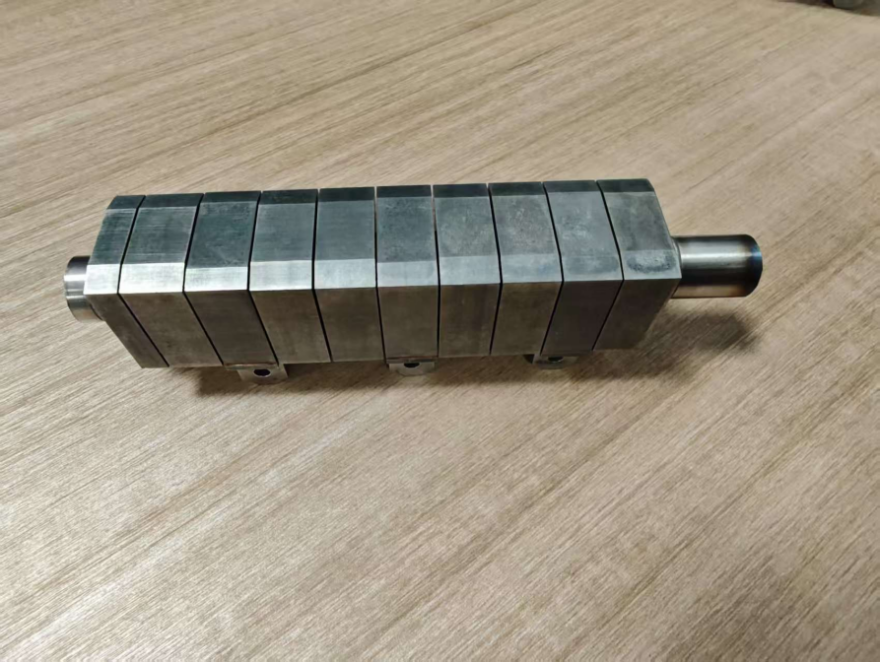

① EAST上偏滤器项目6月份周例会于9日、16日与24日正常召开。首件钨铜串矫形完成,尺寸检测符合技术要求;钨铜串相关焊缝无损检测完成,符合技术要求;热负荷测试预约中。
② 首件各部件测试已完成,批量件进行排产,相关零部件采购中。
③ 完成钨铜串直串、弯串及钨块超声检测工装设计完成。
2、下月计划
(1)进行偏滤器超声扫查系统安装与调试。
(2)进行EAST上偏滤器项目首台套验收材料整理及批量件加工。
|
