1、本月进展
(1)完成26块G10板的制作(1.27*2.4m),其中有24块已送往星核公司进行加工。

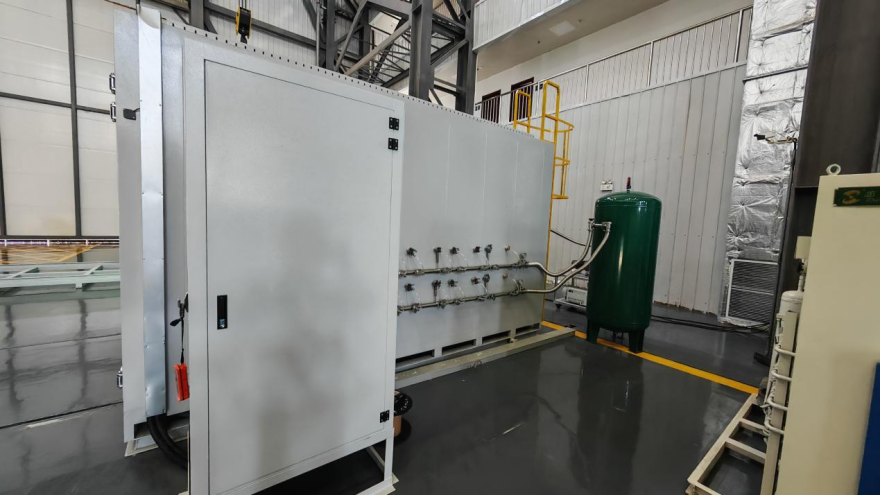

(2)偏滤器厂房大烘箱:真空、注胶管路改造、系统搭建已全部完成,并在6月11日顺利制作完成、出炉两块G10板。
(3)本月车间现场新到材料:6991米玻璃丝布、16桶固化剂、22桶环氧树脂、6卷脱模布、3块真空计、10卷PU管(8*12mm)。
2、下月计划
按照项目的要求,完成G10板的相关制作。
|
